安全检查通知

2016/11/30

2016年11月下旬质安部对公司所有项目进行了质量、安全、文明施工检查,具体情况通报如下:

一、检查总体情况

 1.本次检查着重于安置房项目,相比以前都有所改善,但施工进度都有所滞后。

二、存在问题

项目名称:蓥城西区清风桥城中村改造项目

项目负责人:吉文翰

存在问题:

1.部分拉钩为绑扎。(违反《钢筋混凝土用热扎带肋钢筋》GB1499.2—2007 1.1.5条例)

2.钢管搭接长度不够。(违反《脚手架搭设验收规范》GB 50204-2002第5.2.4 规定)

3.钢筋柱子倾斜。(违反《建筑物抗震构造详图》(11G329-1第16.6.5规定)11
项目名称:蓥城西区-章广二期城中村改造项目

项目负责人:唐爽

存在问题:

1.钢筋水锈没有处理。(违反《混凝土结构工程施工质量验收规范》GB 50204-2002第5.2.4规定)

2.1号楼硬防护不规范。(违反《建筑施工安全检查JGJ59--20112.4.2 规定)

3.1号楼横杆间距过大。(违反《脚手架搭设验收规范》GB 50204-2002 3.1.2规定)

22

项目名称:蓥城西区-双龙桥城中 村改造项目

项目负责人:邓豪

存在问题:

1.1号楼硬防护不规范。(违反《建筑施工安全检查标准JGJ59--20112.4.2 规定)

2.顶丝使用不规范。( 违反《脚手架搭设验收规范》GB50204-2002 3.2.2规定)33

项目名称:蓥城西区观音岩城中村改造项目

项目负责人:吴刚

存在问题:

1.3号楼安全网不规范。(违反《建设工程安全生产条例》第三十五条规定)

2.3号楼外加爬梯防护不到位》(违反《建设工程安全生产条例》第三十条规定)

3.3号楼商业层外架搭设不规范。( 违反《脚手架搭设验收规范》GB 50204-2002 3.2.2规定)44

三、安全生产会议

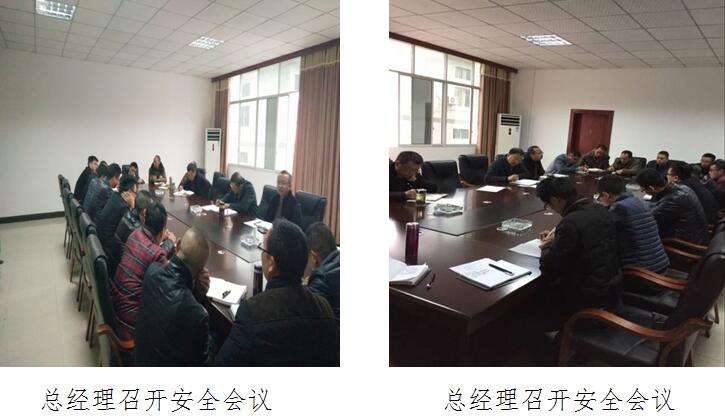

公司对安全生产高度重视, 11月底总经理召开安全专题会议,公司各领导、质安部、各部门负责人及各施工班组负责人参会。会议上工程部王总传达了市政府全国电视会议精神。总工程师对我公司在建项目所存在的安全问题进行了通报。总经理对目前我公司的安全情况提出五点要求:

(1)提高自我保护意识,加强对工人的安全教育。

(2)认真了解到当前安全形势。

(3)安全技术措施要加强。

(4)检查的力度还要加强。(针对塔吊、平台、支护)

(5)处罚力度要加强。55

三、整改措施及处罚情况:

1.存在安全隐患的项目部限期一天内整改完毕。

2.对于观音桥安置房项目在检查期间,3号楼外架爬梯未做防护措施极其危险。所以根据公司《安全生产违规处罚规定》对清风桥安置房项目部做出2000元的处罚。

推荐新闻
